En el módulo de fabricación de Business Central, la correcta configuración de la capacidad productiva es esencial para garantizar la fiabilidad de las planificaciones posteriores. Uno de los elementos clave para lograrlo son los calendarios de planta, que definen la disponibilidad de los centros de trabajo y centros de máquina. En este artículo veremos qué son los calendarios de planta, por qué son importantes y cómo configurarlos paso a paso.
Los calendarios de planta permiten establecer la disponibilidad de los recursos productivos en la empresa, en base a los días y horas en los que estarán disponibles.
En otras palabras, el calendario de planta actúa como la base para que el sistema pueda calcular la disponibilidad de cada centro, teniendo en cuenta:
A continuación, detallamos los pasos para configurar el calendario planta fabricación Business Central:

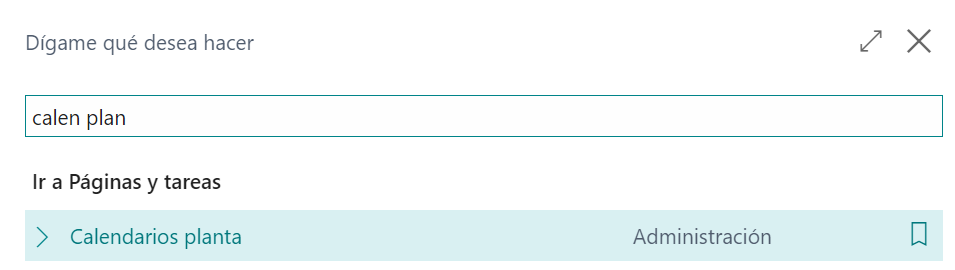

En el buscador de Business Central, escribe “Calendarios planta” y accede a la página correspondiente.

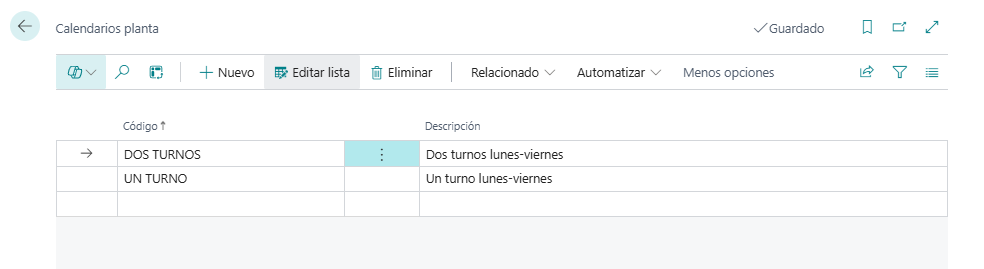

En esta página se gestionan los calendarios que posteriormente asociaremos a los centros de trabajo.

Habitualmente en una empresa será suficiente con tener un único calendario de planta. Sin embargo, hay ciertos casos en los que es posible que se deban configurar varios calendarios, por ejemplo:

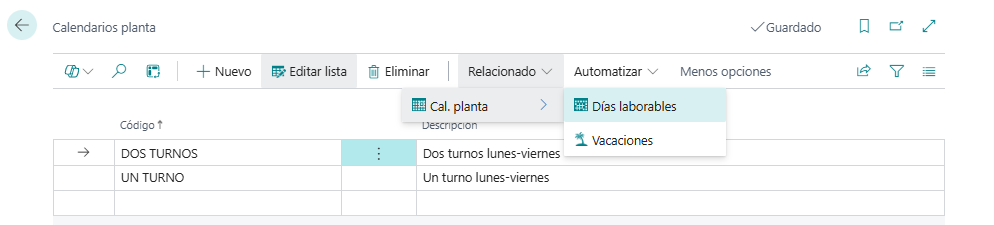

La configuración de los días laborables se realiza desde el botón “Días laborables” de la propia página de calendarios.

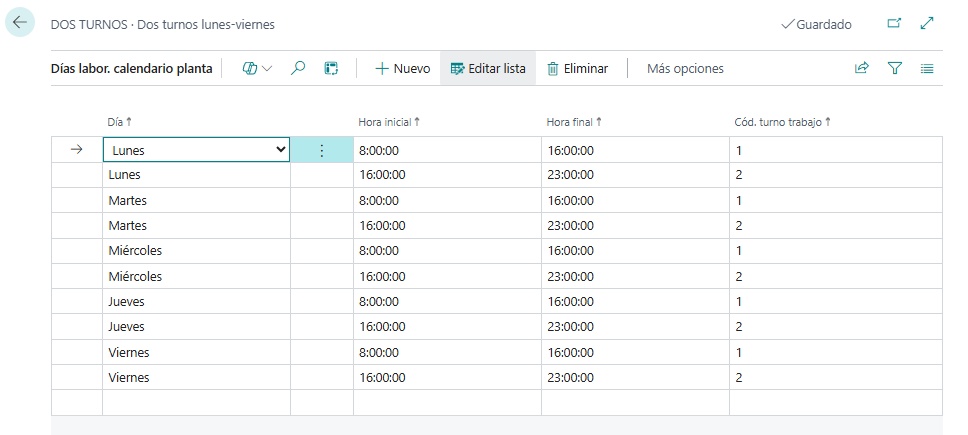

En la página que se abre al pulsar el botón, debemos configurar una línea para cada día de la semana, turno de trabajo y tramo horario.

Esta configuración se utiliza para determinar únicamente días y horas de disponibilidad, sin poder indicar una capacidad o eficiencia específica dentro de cada tramo horario. Igualmente, no es posible solapar tramos horarios de diferentes turnos. Por ejemplo, en el caso de que en una fábrica exista un horario de mañanas, uno de tardes y un horario partido que se solape con los anteriores. Para realizar este tipo de configuraciones más complejas os recomendamos poneros en contacto con nosotros.

La configuración de los días y horarios en los que no se trabajará, se realiza desde el botón “Festivos” de la propia página de calendarios.

En este punto no deben tratarse reducciones de la capacidad derivadas de mantenimientos o paradas programadas de fábrica ya que hay un apartado específico en Business Central para su configuración.

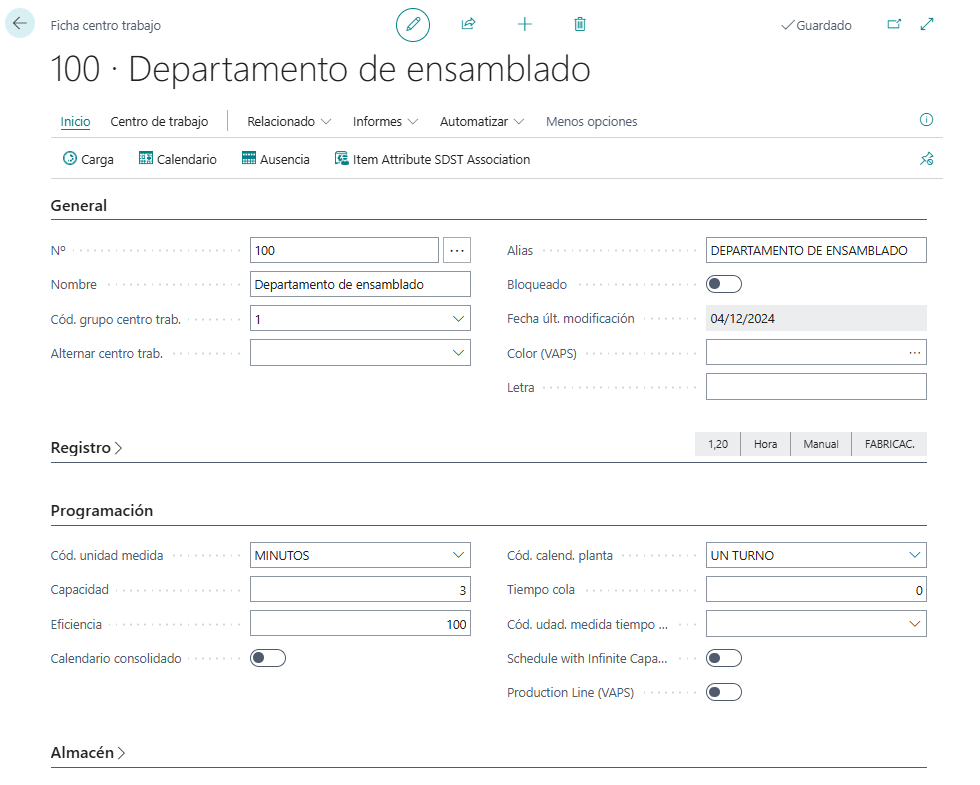

El calendario de planta que debe utilizar cada centro de trabajo, así como los centros de máquina asociados a cada centro de trabajo se indica en el campo “Cód. Calend. Planta” del centro de trabajo.

Además de indicar el calendario de planta hay otra serie de campos y opciones que influyen en el cálculo de la capacidad como son la eficiencia, capacidad o las ausencias programadas. Estas opciones no se detallan en este artículo para no complicarlo en exceso.
Una vez realizada la configuración deberemos calcular los calendarios de cada centro. Para ello pulsaremos el botón “Calendario” del centro de trabajo o centro de máquina.
En la matriz a la que accedemos con esta opción visualizaremos la capacidad de cada centro de trabajo máquina en cada periodo, la cual inicialmente estará a cero.

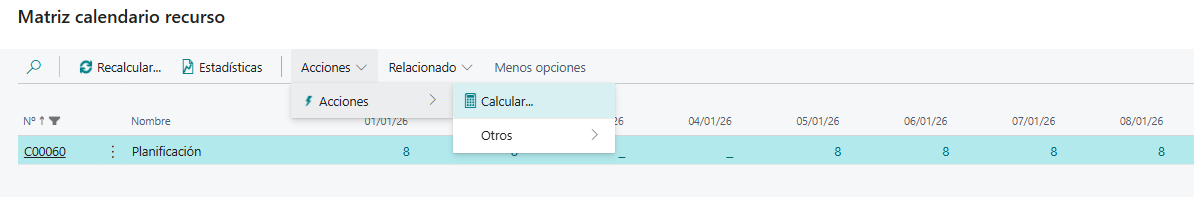

Para calcular el calendario por primera vez deberemos ejecutar la opción “Calcular”, la cual generará los registros necesarios para fijar la capacidad de cada centro. Una vez la capacidad a sido calculada por primera vez podemos utilizar la opción “Recalcular”, esta opción únicamente revisa si ha habido cambios en la capacidad ya planificada para ajustarla.
Una vez hayamos calculado la capacidad de cada centro de trabajo o máquina Business Central la tendrá en cuenta a la hora de planificar las órdenes de fabricación, considerando además parámetros adicionales como los recursos de capacidad restringida.

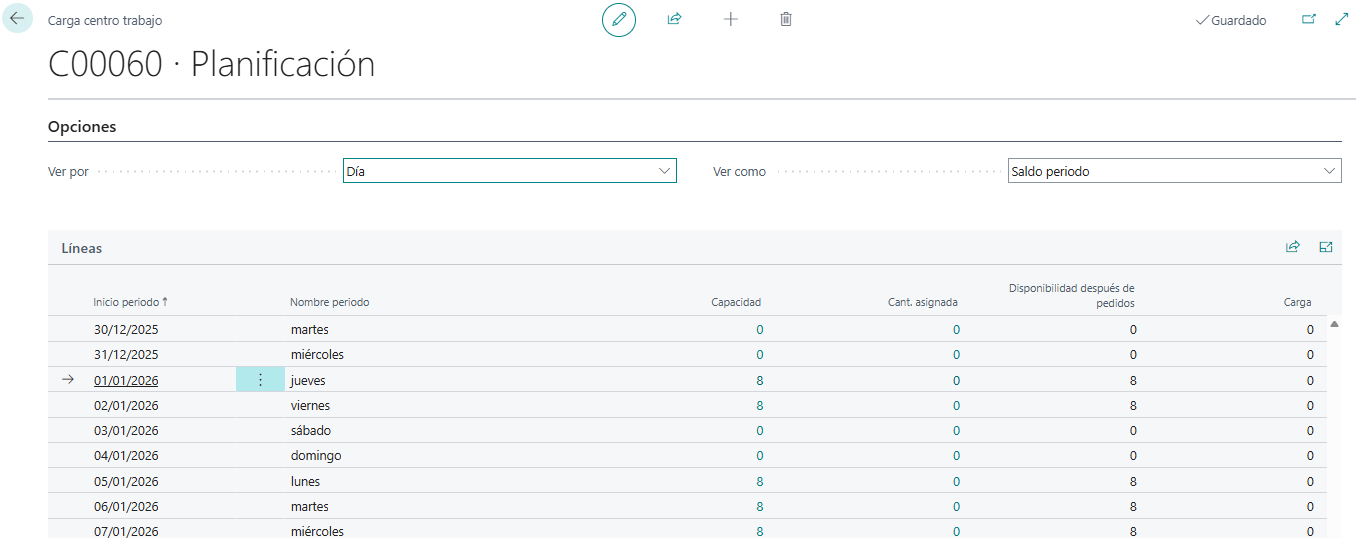

La visualización de esta capacidad puede realizarse a través de la opción “Calendario” utilizada en el propio proceso de cálculo, o por ejemplo a través del botón “Carga” de los centros de trabajo o centros de máquina.

Los calendarios de planta son una pieza fundamental para poder controlar la capacidad de nuestros centros de trabajo, ya que permiten determinar la capacidad inicial de nuestra planta en Business Central. Para una correcta planificación se deberá conjugar esta capacidad con la carga de trabajo generada por las órdenes de fabricación, la cual será planificada con las herramientas de MRP y MPS de Business Central, pudiendo ayudarse además de herramientas gráficas como la disponible de forma estándar en módulos de fabricación y captura de datos en planta (MES) como Planeo.
